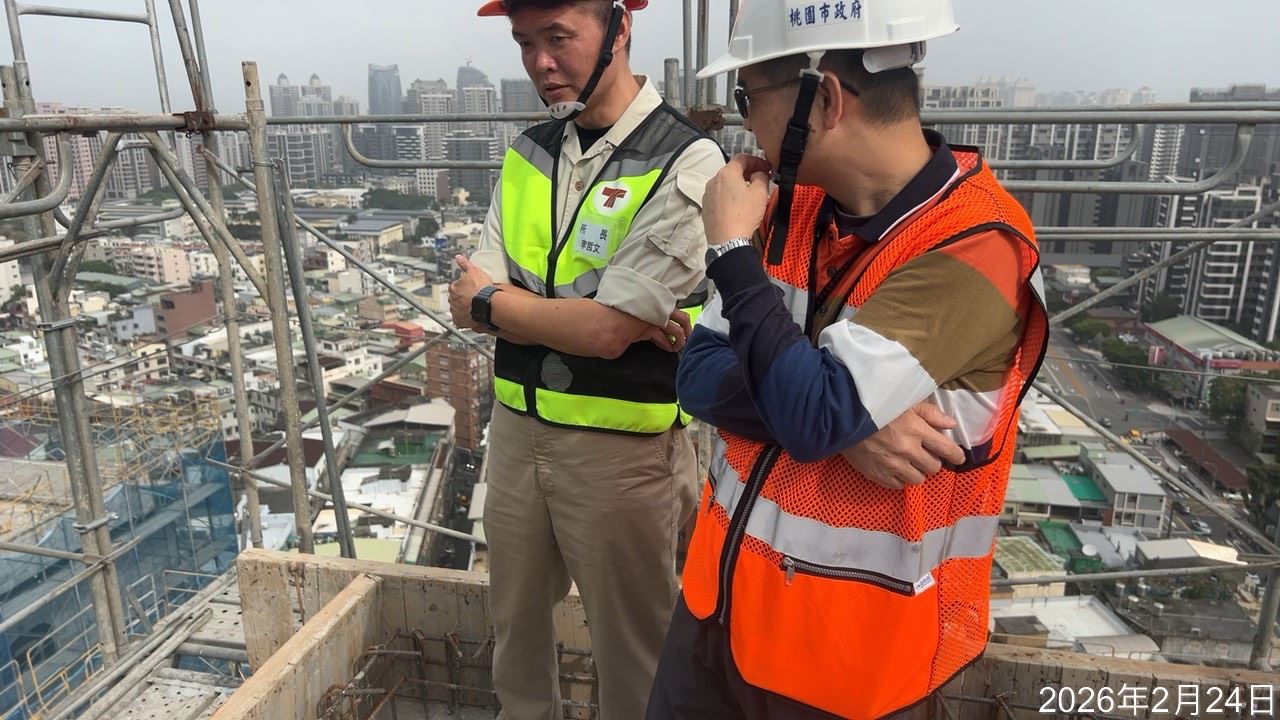

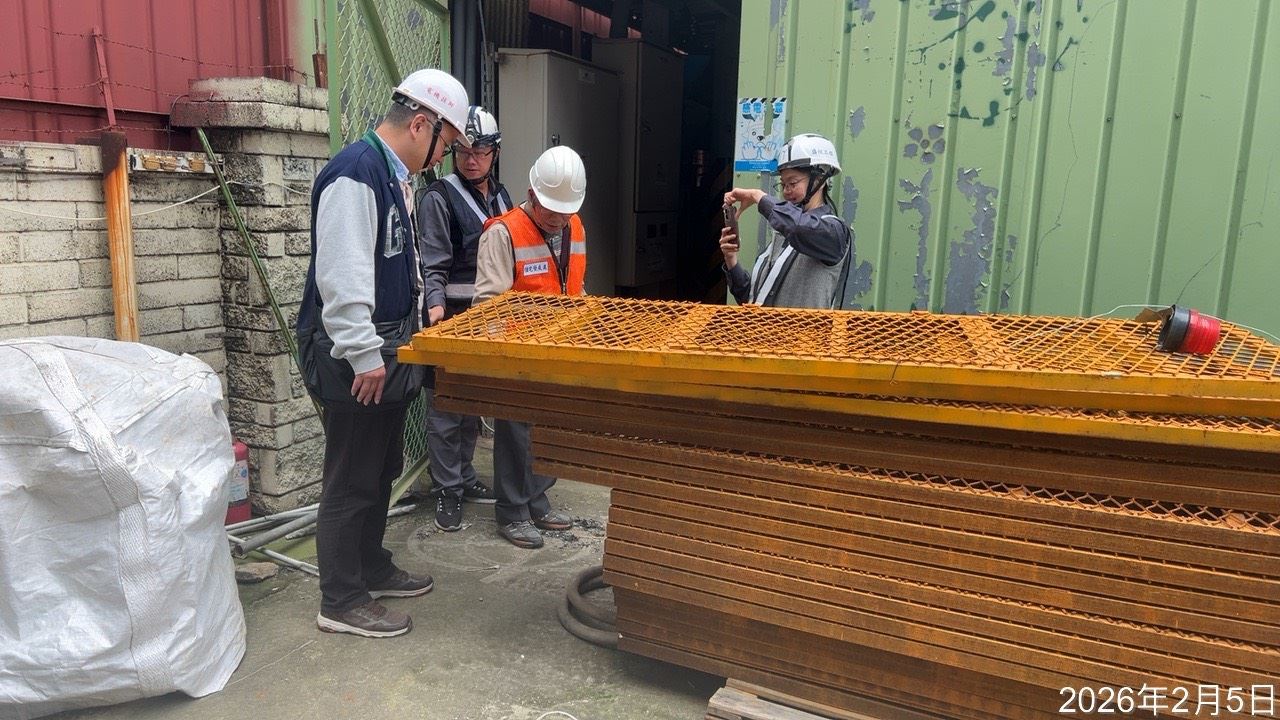

住宅發展及都市更新處分別於115年2月5日及24日兩日,5日由本處副總工程司、更新科同仁與陪同督導單位陳信樟建築師事務所、大成工程股份有限公司及盛悅工程股份有限公司參與;24日由本處主任秘書與更新科同仁參與,於正光路工務所進行工程督導。近期工地工作項目為A棟15F、16F泥作打底施作、2F不銹鋼窗崁縫施作、6F外牆窗台整平、3-7F外牆貼磚、16F室內泥作收編條施施作、17F室內泥作灰誌放樣、R3F雙面牆封板、B棟R3F物料整理、11-12F外牆灰誌及收編條施作、2F固定窗填縫、C棟R1F泛水柱墩吊模牆、傳料、11F和15F樓梯間泥作施作、14F施作前牆面粗清、2F和10F泥作外牆貼磚、ABC棟水電消防施作放樣配管,工程進度44.746%(截至115年2月25日)。
